Projekt: |
Erschließung Airport City |
---|---|
Ort: |
Flughafen Düsseldorf |
Auftraggeber: |
|
Unsere Leistungen: |
Entwässerungsplanung, Ausschreibung, Vergabe, Abwicklung |
Bausumme: |
ca. 11 Mio. € reine Baukosten |
Bauzeit: |
2 Jahre |
Bearbeitete Fläche: |
232.000 qm |
Ausführendes Unternehmen: |
Die Erschließung der „Airport City“ am Flughafen Düsseldorf ist unser größtes Referenzprojekt.
Die ehemalige Kaserne der Rheinarmee wurde in den Jahren 2004 bis 2007 in einen Business-
Standort der Extraklasse umgewandelt.
Unsere Aufgabe bestand u.a. darin, die Leistungen der verschiedenen Planungsbüros in eine

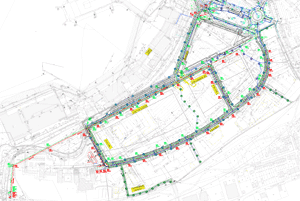

Ausschreibung zu vereinigen und die kompletten Arbeiten für die Herstellung der Infrastruktur
zu überwachen.
Insbesondere für den Bau der Entwässerungsleitungen wurden immer wieder bestehende
Leitungen und Trassen gefunden und z.T. zurückgebaut bzw. umgelegt. Hierbei erwies sich der
vorhandene enge Kontakt mit den am Flughafen zuständigen Mitarbeitern als äußerst hilfreich.
Durch die Ausnutzung der „Kurzen Dienstwege“ konnten Entscheidungszeiten und somit auch
Kosten deutlich minimiert werden.
Dieser Vorteil kam der Umsetzung des Projektes, die teilweise unter extremem Termindruck
erfolgen musste, sehr entgegen.

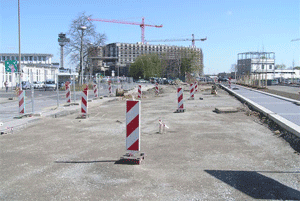

Die Bauphase begann am 3. Mai 2005 mit dem Bau der provisorischen Baustraße für die
Andienung der BE-Fläche. Ein wichtiger Meilenstein war die Fertigstellung der Vorflut bis Ende
August 2005, was bedeutete, dass ca. 3 Mio € innerhalb von 4 Monaten unter „Betrieb“ verbaut
werden mussten.
Dieses Ziel wurde mit großen Anstrengungen erreicht.
Im Laufe der weiteren Abwicklung zeigte sich die Eigendynamik dieses Projektes. Es waren
zusätzliche Trassen zu verlegen, teilweise wurden Planungen aktualisiert und es erfolgten
Umplanungen auf Wunsch der ständig wachsenden Investorenzahl.

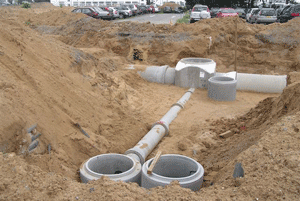

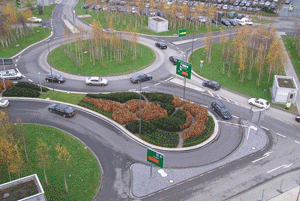

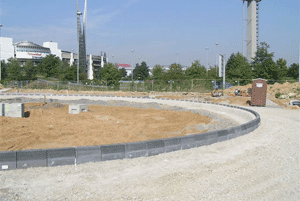

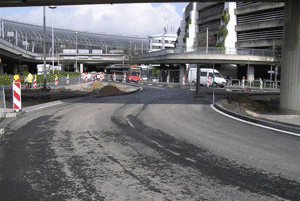

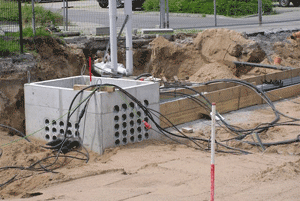

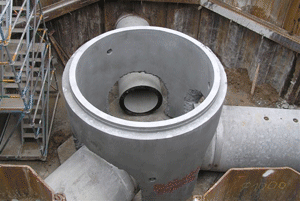

Während der Bauzeit wurden ca. 12.000 Fotos aufgenommen, einen kleinen Teil davon haben wir hier zusammengestellt. |
Ein fairer Umgang zwischen allen Beteiligten ermöglichte ein konstruktives „Miteinander” bei
der Umsetzung, wobei besonders hervorgehoben werden darf, dass vertragsrelevanter
Schriftverkehr nahezu völlig ausbleiben konnte.
Die letzte der knapp 20 Teil-Abnahmen der Erschließungsmaßnahme erfolgte im Sommer 2007,
insgesamt wurden der Bauherrschaft Dokumentationsunterlagen in Form von ca. 15 A4-Ordnern sowie zahlreichen DVD´s übergeben.
Zahlen und Fakten:
Es wurden verbaut:
